华为发全球首个3D数据中心!预制化率超90%,机电交付缩至3个月

9月15日,2026 AIDC产业发展大会暨3D数据中心现场会在安徽芜湖举行,华为在会上正式发布全球首个3D数据中心,同时发行《3D数据中心》专著、开放《3D数据中心概要设计图库》,并联合全球计算联盟(GCC)、中国电子技术标准化研究院、中国电子院、秦淮数据等数十家产业链伙伴,发起共建新一代AIDC新范式倡议,推动指标定义、参考架构、标杆验证及标准认证体系建设。华为技术有限公司副董事长、轮值董事长汪涛指出,华为云已在安徽、贵州和内蒙古三大枢纽布局3D数据中心,匹配“东数西算”战略和智能算力规模化部署需求,随着大模型规模持续扩大,10万卡以上的算力集群将成为AI基础设施建设的重要方向,3D数据中心正是适配高密度算力部署和快速迭代需求的创新实践。

华为发全球首个3D数据中心!预制化率超90%,机电交付缩至3个月

华为发布全球首个3D数据中心 携产业链共建AIDC新范式

本次发布的华为云芜湖3D数据中心是全球首个落地的3D数据中心项目,华为将向全球产业伙伴开放相关设计能力,推动AIDC架构的标准化落地。会上公布的信息显示,华为已将3D数据中心的建筑布局、机电系统和交付流程沉淀为可复用的标准化设计与工程体系,后续可快速在不同区域复制推广。

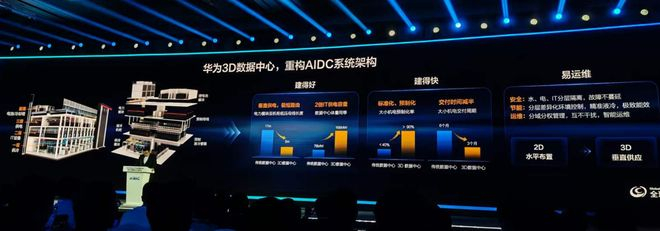

四层立体架构分层部署 支撑十万卡级算力集群落地

该架构借鉴芯片工厂“动力层”与“生产层”严格分离的理念,将传统数据中心水平部署的各个功能空间垂直叠加,形成从下往上的供冷层、IT设备层、供电层、屋顶备电层四层架构,实现垂直供电供冷、分区散热和故障隔离。
具体部署逻辑为:一层布置供冷系统,二层部署IT设备(当前已落地昇腾950系列产品),三层为供电系统,锂电池模块与冷却塔独立布置在屋顶。基于分层解耦设计,后续算力设备迭代时可直接替换新一代产品,无需对数据中心整体架构进行重构。安全层面,供电、制冷和IT设备分层隔离,按POD(可独立运行的最小数据中心单元)组织供电和制冷,单个POD出现故障时,影响范围可被限制在局部区域;屋顶电池间采用独立隔间、防爆结构,配套温感烟感、可燃气体探测、房间级和Pack级灭火、事故排风及定向泄爆设计,形成多层安全防护。

机电预制化率超90% 交付周期由6个月缩短至3个月

传统数据中心通常按照项目制串行建设,从规划、设计、采购到现场施工和测试全流程周期较长。3D数据中心则将大量工序前移至工厂,核心机电模块在工厂完成预制、组装和测试,现场主要进行装配和连接,大幅压缩现场作业时间。
项目建设先在贵州贵安完成架构组合和设备选型验证,打通供电、散热等关键链路,后在安徽芜湖完成首个项目落地。公开信息显示,3D数据中心于2025年6月30日正式开工,经过约一年建设于2026年6月底完成交付,形成标准化的9个月交付流程,各环节周期如下:

  1. 土建周期:约5个月
  2. 机电安装周期:约3个月
  3. 测试周期:约半个月
  4. 销项移交周期:约半个月
    整体大小机电预制化率超过90%,机电交付周期由传统约6个月缩短至3个月左右。

分域管理搭配智能运维 推动运维模式从被动响应转向主动预防

在运维层面,供电、制冷和IT设备被划分到不同管理域,配合作业权限与标准化流程,大幅降低运维人员的技能门槛与误操作风险。同时引入AI识别和智能巡检机制,对设备状态、现场作业和异常行为进行实时监测,推动运维从被动响应转向主动预防。
华为提供的该套解决方案核心是将芯片微观的垂直高密度供电、散热、互联原理平移到宏观数据中心工程领域,同时通过资源池共享调度,灵活分配电力、冷量、算力,真正实现弹性演进与高效运营目标。此外,3D数据中心通过工厂产品化模式实现标准化、预制化,不仅让机电交付时间减半,还具备分区隔离、故障不蔓延、弹性扩容等优势,可支撑10万卡级乃至更大规模的AI算力集群部署。
